O que é a abertura de ruas para loteamento e por que o planejamento é essencial

A abertura de ruas para loteamento é um processo complexo que envolve planejamento urbanístico, análise do terreno, projetos técnicos e cumprimento de exigências legais.

Este conjunto de atividades visa implantar vias que organizam o acesso, a circulação e a divisão do terreno em um novo parcelamento.

A execução não se limita à remoção de vegetação ou movimentação de terra; requer consideração de fatores como levantamento topográfico, características do solo, drenagem, infraestrutura prevista e exigências dos órgãos competentes.

Relação entre ruas, quadras, lotes e circulação

As ruas são fundamentais para estruturar o sistema viário de um loteamento, definindo a organização das quadras, o acesso aos lotes e a conexão com vias existentes.

Aspectos como largura, alinhamento, declividade, greide, raios de circulação e pontos de conexão devem ser compatíveis com o projeto aprovado e as diretrizes urbanísticas.

Uma implantação inadequada pode comprometer o acesso de veículos, a circulação de serviços públicos, a segurança dos usuários e o aproveitamento dos lotes.

A posição das vias deve ser analisada em conjunto com calçadas, redes de drenagem, abastecimento, esgotamento sanitário, energia e demais elementos de infraestrutura previstos.

Por que o levantamento topográfico e a análise do solo são essenciais

O levantamento topográfico fornece dados sobre cotas, declividades, limites, acidentes do terreno e diferenças de nível, orientando a definição do traçado da via e permitindo estimar tecnicamente onde serão necessários cortes, aterros e ajustes de nivelamento.

A análise do solo contribui para compreender sua capacidade de suporte, comportamento diante da compactação, presença de materiais inadequados e condições que podem influenciar a estabilidade do subleito.

Abertura física da via não é o mesmo que aprovação do loteamento

A execução física da rua envolve serviços como limpeza da área, movimentação de terra, conformação do greide, nivelamento e compactação.

Já a aprovação do loteamento é um processo urbanístico e administrativo que depende da análise do projeto e do atendimento às exigências legais e municipais.

Antes da mobilização de máquinas, o responsável pelo empreendimento deve confirmar a documentação, as diretrizes do município, os projetos necessários e as autorizações pertinentes com profissionais habilitados e órgãos competentes.

Principais riscos de executar sem planejamento

  • Implantação de ruas em desacordo com o projeto urbanístico ou diretrizes municipais.
  • Nivelamento inadequado e formação de pontos de acúmulo de água.
  • Compactação insuficiente, com possibilidade de recalques e deformações do solo.
  • Instabilidade de taludes, erosão e carreamento de material.
  • Dificuldade de integração com redes de drenagem e demais infraestruturas urbanas.
  • Necessidade de retrabalho, desperdício de material e interferências na implantação dos lotes.
  • Problemas de acesso, circulação e conexão da nova via com o sistema viário existente.

Como a terraplenagem participa desse processo

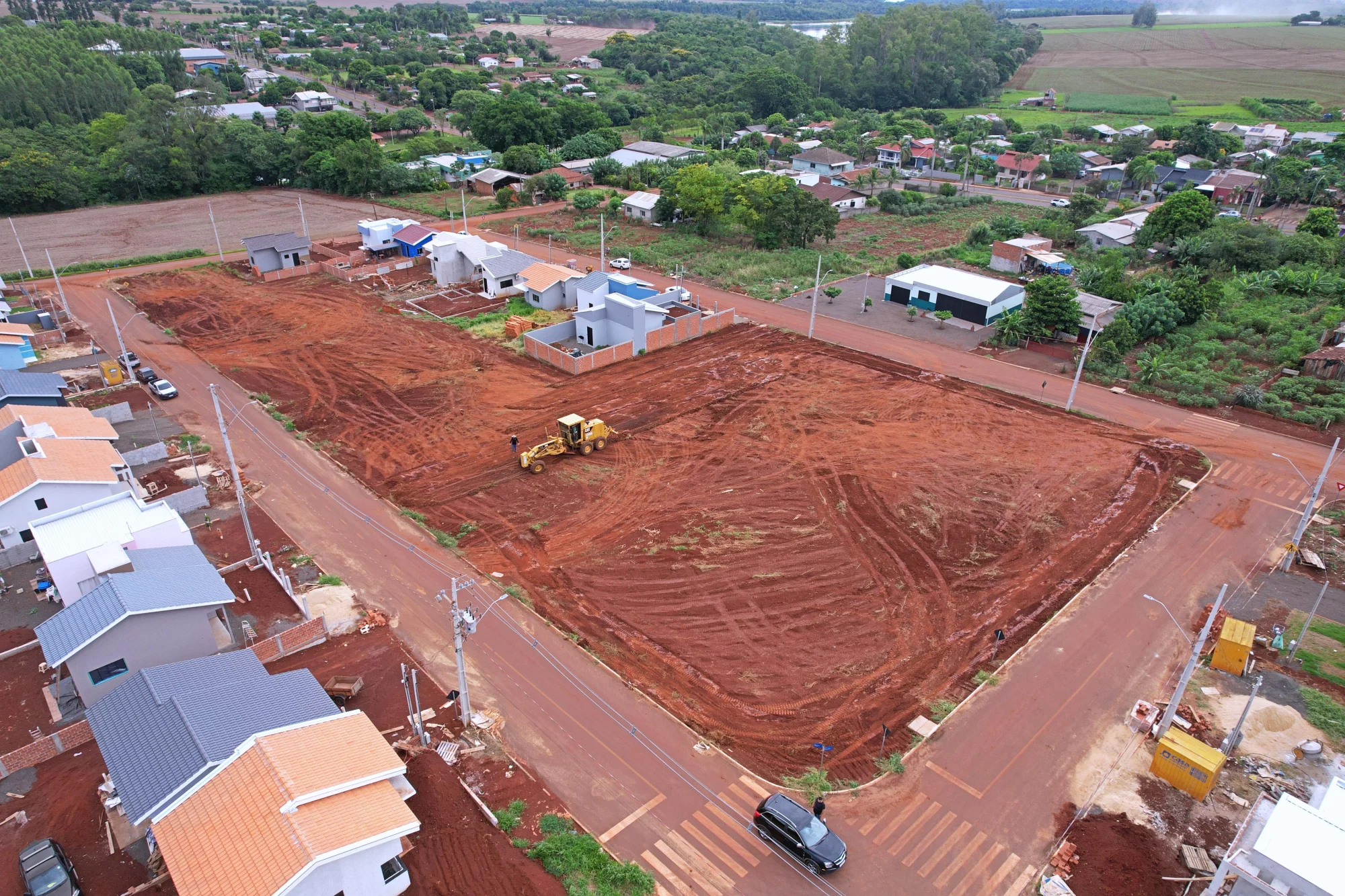

A terraplenagem transforma as condições naturais do terreno para adequá-lo ao projeto.

O corte remove material de áreas mais elevadas; o aterro recompõe ou eleva áreas com material apropriado; o nivelamento conforma a superfície conforme as cotas projetadas; e a compactação aumenta a estabilidade e a capacidade de suporte do solo, conforme os critérios técnicos definidos para a obra.

A execução deve seguir o projeto e considerar as características geotécnicas identificadas.

Para isso, podem ser utilizados equipamentos como escavadeiras hidráulicas, tratores de esteira, motoniveladoras e rolos compactadores.

O planejamento integrado entre projeto urbanístico, topografia, análise do solo, drenagem e execução permite que a abertura das vias seja tratada como parte de um sistema, e não como uma intervenção isolada no terreno.

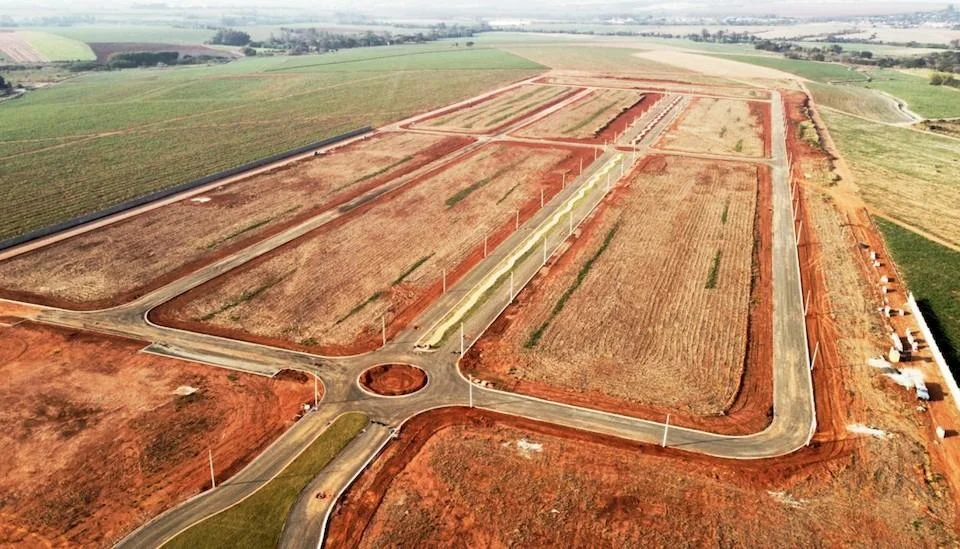

Etapas técnicas para executar ruas em um loteamento

A execução de ruas em um loteamento deve seguir uma sequência técnica baseada no projeto urbanístico, no levantamento do terreno e nas características do solo.

O objetivo é transformar as diretrizes da via em uma superfície regular, estável e compatível com a futura implantação da infraestrutura urbana, sem substituir as aprovações, os projetos complementares e o acompanhamento de profissionais habilitados.

  1. Levantamento topográfico e conferência do projeto

    Antes da movimentação de terra, o levantamento topográfico deve registrar cotas, declividades, limites da área, interferências e condições existentes do terreno.

    Essas informações são comparadas ao projeto para conferir o traçado das ruas, a posição das quadras, os alinhamentos, as larguras previstas e o greide da via.

    Essa conferência ajuda a identificar diferenças entre o projeto e a situação encontrada no local.

    Também permite planejar os pontos de corte e aterro, avaliar os acessos para as máquinas e organizar a sequência de execução conforme as condições físicas da área.

  2. Limpeza e preparação inicial da área

    A preparação começa com a remoção controlada de vegetação, resíduos, materiais soltos e obstáculos que possam interferir na execução.

    Dependendo das condições do terreno e das orientações do projeto, também pode ser necessário separar materiais inadequados ou preservar elementos que não devam ser removidos.

    A área precisa ficar acessível e organizada para o trânsito seguro dos equipamentos.

    Essa etapa deve considerar a destinação adequada dos resíduos e a proteção de redes, estruturas, divisas e demais interferências existentes ou identificadas no levantamento.

  3. Execução de cortes e aterros conforme o projeto

    O corte consiste na retirada de solo em pontos onde o terreno natural está acima da cota projetada.

    Já o aterro envolve a colocação e a distribuição de material em áreas que precisam ser elevadas.

    A definição desses serviços depende das cotas, das inclinações, do tipo de solo e das orientações técnicas do projeto.

    A movimentação deve ser feita de modo controlado, evitando a utilização de materiais inadequados em camadas destinadas a receber a via.

    Quando houver necessidade de transportar solo entre diferentes pontos do loteamento, a operação deve ser planejada para reduzir retrabalho e manter a conformidade com o projeto.

  4. Nivelamento e conformação do greide da via

    Depois dos cortes e aterros principais, a superfície da rua é conformada de acordo com o greide projetado.

    Essa etapa busca estabelecer as cotas e as inclinações necessárias para a circulação e para o escoamento adequado da água, respeitando a geometria definida para a via.

    A motoniveladora pode ser utilizada para distribuir e regularizar o solo, enquanto o controle topográfico verifica se a superfície está compatível com as cotas previstas.

    O nivelamento não deve ser tratado apenas como uma correção visual, pois a regularidade da plataforma influencia as etapas posteriores da infraestrutura.

  5. Compactação do solo e controle da estabilidade

    A compactação organiza as partículas do solo e reduz vazios na camada trabalhada, contribuindo para uma base mais estável.

    O processo deve considerar o tipo de material, a espessura das camadas e as condições de umidade, sempre conforme os critérios técnicos aplicáveis ao projeto.

    O rolo compactador é empregado para trabalhar as camadas executadas, enquanto verificações técnicas podem ser realizadas para avaliar a conformidade do serviço.

    Uma compactação inadequada pode favorecer deformações, recalques e dificuldades na implantação posterior de pavimentação, guias, redes ou outras estruturas da via.

  6. Drenagem e integração com a infraestrutura urbana

    A abertura e a conformação das ruas devem ser compatíveis com o sistema de drenagem previsto para o loteamento.

    Sarjetas, dispositivos de captação, travessias, galerias e demais elementos precisam ser analisados em conjunto com as declividades e as cotas da plataforma, conforme os projetos específicos e as exigências do município.

    A drenagem também deve ser integrada à implantação de redes de água, esgoto, energia, iluminação, telecomunicações e demais infraestruturas previstas.

    Executar a terraplenagem sem considerar essas interfaces pode gerar retrabalho, conflitos de cota e dificuldade de acesso para as etapas seguintes.

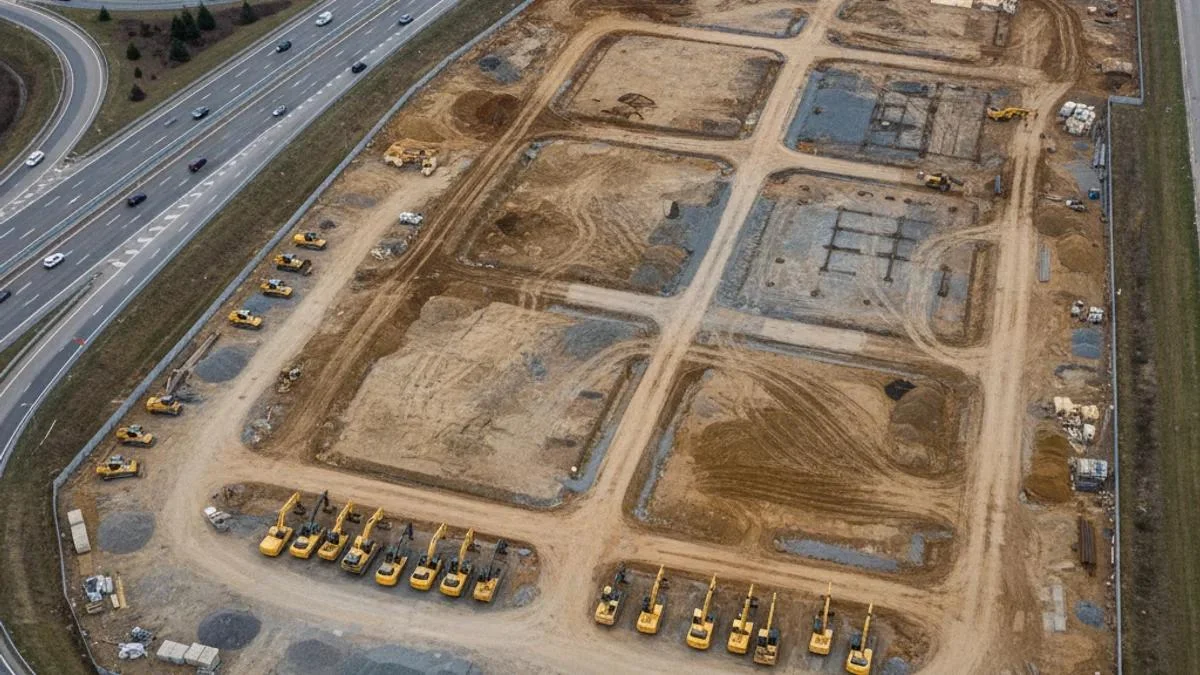

  7. Equipamentos compatíveis com a execução

    A escolha dos equipamentos deve considerar o volume de solo, o tipo de terreno, a largura das vias, os acessos disponíveis e as características do projeto.

    A combinação entre máquinas adequadas, leitura correta do projeto e planejamento da sequência de serviços contribui para uma execução mais organizada.

    Para avaliar a abertura de ruas para loteamento, é recomendável apresentar à empresa de terraplenagem as informações disponíveis sobre o terreno, o levantamento topográfico e os projetos, permitindo uma análise técnica da demanda sem substituir as responsabilidades do empreendedor e dos profissionais habilitados.

Aspectos legais e urbanísticos que influenciam a abertura das ruas

A abertura de ruas para loteamento não se resume à remoção de terra e à formação do leito viário.

A implantação precisa estar compatível com o projeto urbanístico, as características do terreno, o sistema de circulação previsto e as exigências do município responsável pela análise do parcelamento do solo.

Por isso, a execução física deve ser precedida de aprovação e de orientação de profissionais habilitados.

Referência à Lei Federal nº 6.766/1979

A Lei Federal nº 6.766/1979 estabelece diretrizes gerais para o parcelamento do solo urbano, incluindo loteamentos e desmembramentos.

Sua aplicação deve ser analisada em conjunto com as normas estaduais, municipais e demais regras urbanísticas pertinentes ao local do empreendimento.

A lei federal não substitui a análise do município.

O projeto deve observar as exigências do órgão público competente, que pode avaliar aspectos como a organização das quadras e dos lotes, a integração das vias ao sistema viário existente, a destinação de áreas públicas e as condições de infraestrutura.

Como a legislação pode ser complementada por normas locais, é importante confirmar a versão aplicável antes de iniciar qualquer intervenção.

Plano diretor, legislação municipal e diretrizes urbanísticas

O plano diretor, a lei de parcelamento, uso e ocupação do solo, o código de obras e outras normas municipais podem influenciar a posição, a largura, a hierarquia e a conexão das ruas projetadas.

Também podem existir diretrizes específicas para drenagem, mobilidade, acessibilidade, áreas institucionais, áreas verdes e ligação com vias já implantadas.

Antes da terraplenagem, o loteador deve verificar, com o município e com a equipe técnica responsável pelo projeto:

  • Se o parcelamento é permitido na área pretendida;
  • Quais parâmetros urbanísticos se aplicam ao terreno;
  • Como as novas vias devem se conectar ao entorno;
  • Quais áreas públicas precisam ser previstas;
  • Quais estudos, licenças, anuências ou aprovações podem ser exigidos;
  • Se há restrições ambientais, geotécnicas, de drenagem ou de acesso;
  • Quais condições devem ser atendidas para a aceitação das obras de infraestrutura.

Esses requisitos variam conforme o município, a localização e as características do empreendimento.

A consulta prévia ajuda a evitar que a abertura física das ruas seja executada em desacordo com o projeto aprovado.

Sistema viário, áreas públicas e parcelamento do solo

As ruas de um loteamento devem ser avaliadas como parte de uma rede, e não como elementos isolados.

A definição do traçado interfere na circulação de veículos e pedestres, no acesso aos lotes, na conexão com vias existentes e na implantação de redes de água, esgoto, energia, iluminação, drenagem e demais infraestruturas urbanas.

O sistema viário também precisa dialogar com a organização das quadras, dos lotes e das áreas destinadas ao uso público.

Uma via tecnicamente executada, mas incompatível com o desenho aprovado ou sem integração adequada ao entorno, pode gerar dificuldades na regularização e na continuidade das etapas do empreendimento.

Por essa razão, o projeto urbanístico deve considerar topografia, declividades, escoamento superficial, acessibilidade, segurança de circulação e condições geotécnicas.

A terraplenagem, por sua vez, deve seguir as cotas, os alinhamentos e as orientações técnicas definidos nos projetos aprovados, incluindo os serviços de corte, aterro, nivelamento e compactação quando previstos.

Documentos e projetos que podem ser exigidos

A documentação depende do município, do tipo de parcelamento e das características da área.

De forma geral, podem ser solicitados documentos do imóvel, levantamento topográfico, projeto urbanístico, projetos de terraplenagem e drenagem, estudos ambientais ou geotécnicos, memoriais descritivos, cronogramas de execução e comprovantes de responsabilidade técnica.

Também podem ser necessárias manifestações de concessionárias, órgãos ambientais, autoridade de trânsito ou outros órgãos competentes, conforme a localização e a infraestrutura envolvida.

Essa relação não é universal: O responsável pelo empreendimento deve obter do município a lista oficial e atualizada de documentos e etapas de aprovação.

A contratação de profissionais habilitados é relevante para elaborar, compatibilizar e acompanhar os projetos.

Engenheiros, arquitetos e outros responsáveis técnicos devem atuar dentro de suas atribuições legais, emitindo a documentação técnica aplicável ao serviço contratado.

Aprovação urbanística e execução da terraplenagem

A aprovação urbanística autoriza ou valida, conforme o procedimento municipal, a concepção do parcelamento e sua compatibilidade com as regras aplicáveis.

Ela não equivale, por si só, à execução da terraplenagem nem substitui as autorizações específicas que possam ser necessárias para iniciar os serviços.

Já a terraplenagem corresponde à etapa operacional de preparação do terreno.

Envolve, conforme o projeto, limpeza da área, movimentação de terra, cortes, aterros, conformação do greide, nivelamento, compactação e adequação do solo para receber as demais infraestruturas.

Máquinas como escavadeiras hidráulicas, tratores de esteira, motoniveladoras e rolos compactadores podem ser utilizadas de acordo com o método executivo e as condições do local.

Executar a movimentação de terra antes da aprovação ou sem conferir as cotas e os alinhamentos do projeto pode causar retrabalho, conflitos com redes de infraestrutura, problemas de drenagem e incompatibilidade com o sistema viário aprovado.

A empresa de terraplenagem executa o escopo técnico contratado; a responsabilidade pela aprovação do loteamento e pela regularização deve ser definida entre o loteador, os responsáveis técnicos e os órgãos competentes.

Loteamento aberto ou fechado: Como a escolha afeta o sistema viário

A configuração do loteamento influencia a forma como as pessoas, veículos e serviços circulam pelas vias.

A decisão entre um loteamento aberto e um loteamento fechado deve considerar o projeto urbanístico, a conexão com o entorno, as diretrizes municipais, a infraestrutura prevista e a forma de gestão das áreas comuns.

Não existe uma solução universalmente superior: O modelo adequado depende das características do empreendimento e das exigências aplicáveis.

O que é um loteamento aberto

No loteamento aberto, as ruas e demais vias previstas no projeto integram a circulação urbana de forma conectada ao sistema viário do município.

Em termos conceituais, o acesso tende a ser mais amplo, permitindo a circulação de moradores, visitantes, prestadores de serviço e demais usuários conforme as regras públicas aplicáveis.

Esse modelo exige atenção à hierarquia das vias, à distribuição dos acessos, à segurança da circulação de pedestres e veículos e à conexão entre as quadras, os lotes e os bairros próximos.

A abertura física das ruas também precisa estar compatível com o projeto aprovado e com a infraestrutura urbana planejada, incluindo drenagem, redes de serviços e pavimentação quando previstas.

O que é um loteamento fechado e como funciona o controle de acesso

O loteamento fechado, frequentemente associado a formas de acesso controlado, possui uma configuração em que a entrada de visitantes e veículos pode ser organizada por portarias, barreiras ou procedimentos de controle.

A circulação interna, a manutenção de áreas comuns e a gestão dos acessos dependem das regras aprovadas para o empreendimento e da legislação municipal aplicável.

O controle de acesso não elimina a necessidade de planejamento viário.

É preciso definir como as vias internas se conectam às vias externas, como ocorrerá o atendimento de serviços essenciais e como serão organizados os acessos de emergência, entregas, transporte, manutenção e circulação de pedestres.

A implantação deve ser analisada por profissionais habilitados e pelos órgãos competentes.

Impactos urbanísticos da configuração escolhida

A escolha do modelo pode influenciar diversos aspectos do planejamento urbano, como:

  • Distribuição dos fluxos de veículos e pedestres;
  • Quantidade e localização dos acessos principais e secundários;
  • Integração entre as quadras, os lotes e o sistema viário existente;
  • Necessidade de áreas para controle, manobra, estacionamento e circulação interna;
  • Gestão da iluminação, drenagem, pavimentação e demais elementos das áreas comuns;
  • Atendimento de serviços públicos, coleta, manutenção e acesso de veículos de emergência;
  • Relação entre o empreendimento, os bairros vizinhos e os equipamentos urbanos do entorno.

Em qualquer configuração, as ruas devem ser dimensionadas e posicionadas de acordo com o projeto urbanístico, as características do terreno, a topografia e as diretrizes locais.

A terraplenagem pode envolver limpeza, cortes, aterros, nivelamento e compactação do solo, mas sua execução deve seguir as definições técnicas do projeto e não substitui a aprovação urbanística.

Continuidade viária e conexão com o entorno

Um cuidado essencial é evitar que o empreendimento seja planejado de forma isolada em relação à malha urbana existente.

A continuidade das vias deve ser avaliada considerando os acessos atuais e futuros, a circulação entre diferentes setores do loteamento, a topografia e os possíveis pontos de conexão com ruas, avenidas e estradas próximas.

Também é importante verificar se a implantação das vias favorece a drenagem adequada, reduz conflitos de circulação e permite a execução coordenada das redes de água, esgoto, energia, telecomunicações e demais infraestruturas previstas.

Quando há desníveis significativos, o projeto pode exigir soluções de corte e aterro, estabilização, contenção ou compactação compatíveis com as condições do solo e com as orientações técnicas responsáveis.

Critérios para avaliar o modelo adequado ao projeto

A análise do modelo de loteamento deve considerar, pelo menos:

  1. Diretrizes do município e parâmetros urbanísticos aplicáveis;
  2. Características do terreno, incluindo topografia, solo e drenagem;
  3. Necessidade de integração com as vias e os bairros do entorno;
  4. Perfil de circulação esperado para moradores, visitantes e prestadores;
  5. Localização das áreas públicas, equipamentos urbanos e áreas comuns;
  6. Atendimento a serviços de emergência, manutenção e infraestrutura;
  7. Responsabilidades pela operação, conservação e gestão dos espaços comuns;
  8. Compatibilidade entre o desenho das vias, o projeto de terraplenagem e as demais disciplinas da obra.

A decisão deve ser tomada com base em estudos, projetos e aprovações, e não apenas em uma preferência comercial ou estética.

O loteador, o responsável técnico e os órgãos competentes precisam avaliar conjuntamente os impactos da configuração escolhida.

Comparação entre loteamento aberto e loteamento fechado

  • Acesso: No loteamento aberto, a circulação tende a se integrar diretamente à malha viária urbana; no loteamento fechado ou de acesso controlado, a entrada pode seguir regras e procedimentos específicos do empreendimento.
  • Circulação: O modelo aberto favorece a conexão com vias públicas e bairros próximos; o modelo fechado concentra a circulação interna e pode exigir maior planejamento dos acessos e dos pontos de controle.
  • Áreas comuns: No loteamento aberto, a gestão das áreas públicas segue as responsabilidades definidas pelo poder público e pela legislação; no modelo fechado, a administração e a manutenção de áreas comuns devem observar as regras aplicáveis ao empreendimento.
  • Continuidade viária: Ambos os modelos precisam considerar a conexão com o entorno, a hierarquia das ruas e o acesso de serviços essenciais.
  • Infraestrutura: Nos dois casos, drenagem, redes, pavimentação, terraplenagem e segurança da circulação devem ser compatibilizadas com os projetos técnicos.
  • Gestão: O loteamento aberto se relaciona mais diretamente com a gestão urbana pública; o loteamento fechado ou de acesso controlado pode envolver procedimentos privados de controle e manutenção, conforme a aprovação e a regulamentação correspondente.

Antes de definir a configuração, é recomendável consultar o município, o responsável pelo projeto urbanístico e os profissionais habilitados para confirmar as exigências e a viabilidade do sistema viário.

Como escolher uma empresa de terraplenagem para abrir ruas

A escolha da empresa responsável pela abertura de ruas para loteamento deve considerar mais do que a disponibilidade de máquinas.

O serviço precisa estar alinhado ao projeto urbanístico, às características geotécnicas do terreno, às exigências de drenagem e às etapas de implantação da infraestrutura.

Uma contratação bem analisada reduz retrabalhos e contribui para que as vias sejam executadas de acordo com as definições técnicas do empreendimento.

Checklist para avaliar experiência em terraplenagem e infraestrutura

Antes de contratar, verifique se a empresa:

  • Atua com terraplenagem, movimentação de terra e preparação de solo para obras de construção e infraestrutura.
  • Consegue interpretar projetos, cotas, níveis, greides e orientações técnicas fornecidas pelos responsáveis pelo empreendimento.
  • Possui máquinas compatíveis com serviços de limpeza, corte, aterro, nivelamento e compactação.
  • Trabalha considerando as condições do solo, os acessos disponíveis e a necessidade de movimentação ou destinação do material escavado.
  • Demonstra capacidade de integrar a preparação das vias às etapas de drenagem e demais elementos da infraestrutura urbana.
  • Mantém comunicação adequada com construtoras, engenheiros, incorporadoras, loteadoras e demais responsáveis pelo projeto.
  • Apresenta escopo de trabalho claro, com definição das atividades que serão executadas e das informações técnicas necessárias para o planejamento.

Também é importante separar a responsabilidade da empresa de terraplenagem daquela atribuída ao empreendedor, ao projetista e aos órgãos públicos.

A executora realiza os serviços contratados conforme as orientações e os projetos disponíveis, enquanto a aprovação urbanística, a compatibilização dos projetos e as autorizações dependem dos responsáveis legais pelo loteamento e das exigências municipais.

Verifique a compatibilidade entre as máquinas e o terreno

A escolha dos equipamentos deve considerar o tipo de solo, o relevo, os volumes de corte e aterro, a largura das vias, os acessos ao canteiro e o nível de precisão exigido no acabamento.

Uma máquina adequada para escavação pode não ser a mais indicada para conformar o greide ou realizar a compactação final.

Na abertura de ruas, podem ser necessários diferentes equipamentos ao longo da execução:

  • Escavadeira hidráulica: Indicada, de forma geral, para escavações, remoção de materiais e conformação de áreas com desníveis.
  • Trator de esteira: Utilizado em atividades de empurramento, espalhamento e movimentação de terra em determinados tipos de terreno.
  • Motoniveladora: Empregada no acabamento, no nivelamento e na conformação da superfície da via conforme as cotas do projeto.
  • Rolo compactador: Utilizado na compactação das camadas de solo, conforme o método definido para a obra e as características do material.

A seleção efetiva depende da avaliação técnica do local e do projeto.

O uso de máquinas de alta performance, sem compatibilidade com as condições do terreno ou com a sequência executiva, não substitui o planejamento e pode dificultar o controle do serviço.

Valorize a equipe especializada e a leitura do projeto

Uma equipe experiente deve compreender que a rua não é apenas uma faixa aberta no terreno.

Ela integra o sistema viário do loteamento e precisa se relacionar com quadras, lotes, acessos, calçadas, áreas públicas, redes de infraestrutura e dispositivos de drenagem.

Na análise inicial, a empresa deve consultar ou solicitar, conforme o escopo contratado:

  • Levantamento topográfico e locação dos eixos das vias;
  • Projeto urbanístico e definição das quadras e dos lotes;
  • Cotas de projeto e greide longitudinal e transversal;
  • Informações disponíveis sobre o solo e o nível de água;
  • Projeto de drenagem e diretrizes para escoamento superficial;
  • Indicação das áreas de corte, aterro e disposição ou reaproveitamento de materiais;
  • Orientações sobre acessos, interferências e redes existentes.

A leitura conjunta desses documentos ajuda a identificar incompatibilidades antes do início da movimentação de terra.

Quando houver divergência entre o projeto e as condições encontradas em campo, a decisão deve ser encaminhada ao responsável técnico pelo empreendimento, evitando alterações improvisadas na execução.

Avalie a capacidade para corte, aterro, nivelamento e compactação

O corte remove ou rebaixa o terreno conforme as cotas previstas; o aterro recompõe áreas com material apropriado e distribuído em camadas; o nivelamento conforma a superfície da via; e a compactação reduz vazios e contribui para a estabilidade do subleito.

Essas etapas devem respeitar as características do material e as orientações do projeto.

A compactação, em particular, não deve ser tratada apenas como uma passagem de equipamento: É necessário considerar a preparação da camada, a umidade adequada ao material, a energia de compactação e os critérios de controle definidos para a obra.

A avaliação técnica deve indicar quais verificações e ensaios serão responsabilidade do projeto, do controle tecnológico ou da empresa executora.

Uma empresa apta a atuar nesse tipo de serviço também deve compreender a importância da drenagem.

A conformação das ruas, as inclinações e os pontos de escoamento precisam ser compatíveis com o sistema previsto, pois a água acumulada pode comprometer o solo e acelerar a deterioração da via.

A execução da terraplenagem, portanto, deve ser compatibilizada com a infraestrutura urbana e não analisada de forma isolada.

A disponibilidade desses recursos deve ser relacionada ao projeto e às condições específicas de cada terreno, considerando a atividade necessária em cada etapa.

A análise final deve considerar os documentos do projeto, as condições verificadas no local e as exigências aplicáveis ao município.

A partir dessas informações, será possível verificar a aderência dos serviços de terraplenagem, dos equipamentos e da forma de atendimento às necessidades específicas da obra, sem substituir a análise dos responsáveis técnicos e dos órgãos competentes.

A Setten Terraplenagem utiliza motoniveladoras, tratores de esteira, escavadeiras hidráulicas e rolos compactadores em serviços de preparação do solo, conforme as etapas e condições do terreno.

Converse com a equipe sobre a conformação do acesso e a programação das máquinas

Entre em contato para discutir abertura de ruas para loteamento e apresentar o traçado, a circulação prevista e as condições de drenagem.

Envie a localização e os registros disponíveis para solicitar uma avaliação do escopo, dos equipamentos e da organização das etapas previstas para sua demanda.

Perguntas sobre abertura de ruas para loteamento

Quem é responsável por aprovar o loteamento?

A aprovação é conduzida perante o município e, quando aplicável, perante outros órgãos competentes.

O loteador deve organizar o processo com apoio de profissionais habilitados e atender às exigências documentais, urbanísticas, ambientais e de infraestrutura indicadas pelas autoridades responsáveis.

A empresa de terraplenagem pode aprovar o loteamento?

Não necessariamente.

A execução de terraplenagem e a aprovação urbanística são atividades distintas.

A empresa contratada para movimentação de terra pode executar os serviços previstos no projeto e no contrato, mas a aprovação depende do procedimento legal aplicável e dos responsáveis pelo empreendimento.

É possível abrir as ruas antes da aprovação?

A intervenção não deve ser iniciada sem verificar previamente as autorizações, licenças e aprovações exigidas para a área.

A execução antecipada pode resultar em desconformidade com o projeto, autuações, necessidade de correções e dificuldades para regularizar o loteamento.

Quem responde pela regularização do loteamento?

A responsabilidade deve ser analisada conforme a legislação aplicável, os documentos do empreendimento, as obrigações do loteador, os contratos firmados e a atuação dos responsáveis técnicos.

O interessado deve consultar o município e obter orientação jurídica e técnica específica para o caso.

Como reduzir riscos na abertura das ruas?

O caminho mais seguro é conferir previamente as diretrizes urbanísticas, obter a aprovação dos projetos exigidos, compatibilizar topografia, drenagem, infraestrutura e terraplenagem, além de contratar profissionais habilitados e uma empresa capaz de executar o escopo conforme a documentação técnica.

Para saber mais sobre abertura de ruas para loteamento

Ligue para (19) 3426-2588 ou clique aqui e entre em contato por e-mail.

Os campos com * são obrigatórios

Entre em contato agora mesmo!

Clique no botão e entre em contato para tirar dúvidas ou solicitar um orçamento.

Solicitar contato

Principais regiões de atendimento:

  • Sorocaba
  • Novaodessa
  • Americana
  • Santa Barbara
  • Limeira
  • Laranjal
  • Concha
  • Rio das Pedras
  • Saltinho
  • Piracicaba
